関係者プロジェクト コミュニケーション計画
関係者とのコミュニケーションを考慮せずに実行を開始すると、遅延、混乱、目標の未達成につながる可能性があります。最適なタイミング、最適なチャンネルで最適な情報を提供するプロジェクト コミュニケーション計画を作成することで、これらの課題を回避し、成功率を向上させることができます。
準備時間
0 分
ランタイム
30 分
人数
2 人から 10 人以上
5 秒の要約
- 常にプロジェクトに関する情報を把握し、プロジェクトに関与する必要がある人を特定します。
- 適切なチャンネルを確立し、最新情報を提供する頻度を決定します。
- 期待値を明確にして、誰もが自分の役割と関与について最初から理解できるようにします。
必要なもの
- Atlassian Home や Jira などのプロジェクト管理ツール
- Slack や Teams などのチーム コミュニケーション ツール
- 共有のホワイトボードやドキュメント (Confluence ページ、ホワイトボードなど)
プレイのリソース
関係者とのプロジェクト コミュニケーションを改善する方法
最適なタイミング、最適なチャンネルで最適な情報を関係者に提供するプロジェクト コミュニケーション計画を作成します。
関係者とは
関係者とは、プロジェクトやイニシアチブに強い関心を持ち、その成功によって (良い意味でも悪い意味でも) 影響を受ける人々のことです。
関係者には以下が含まれます。
a) 投稿者: 費やす時間、意思決定、または専門知識が作業の実行に不可欠である人またはチーム (例: コア プロジェクト チームのメンバー)。
b) 受益者: デリバリーに対して直接の責任を負わないものの、作業によってメリットを得たり、影響を受けたりするため、何が起きているかを知る必要がある人またはチーム。ただし、デリバリーに対して直接の責任を負うことはありません (例: 部門横断型のパートナー、リーダー、エグゼクティブ スポンサー、隣接するチームや下流のチーム)。
関係者プロジェクト コミュニケーションとは
関係者プロジェクト コミュニケーションでは、プロジェクトに不可欠な人およびプロジェクトからメリットを得る人すべてが、何が起こっているのか、なぜ起こっているのかを理解し、足並みを揃え、目標達成に必要なものを入手できるように、プロジェクトに関する情報交換を行います。
優秀なプロジェクト マネージャーは、プロジェクトに関する「誰が」「何を」「どこで」「いつ」「なぜ」「どのように」を計画するだけでなく、コミュニケーションについても同じ要素を綿密に計画します。
- 誰が関係者プロジェクト コミュニケーションを主導しますか? また、誰がそれを受け取る必要がありますか?
- 何を伝える必要がありますか?
- いつ、どのように最新情報を共有し、議論しますか?
関係者コミュニケーションを共有するタイミング
すべてのプロジェクトの開始時にこのプレイを実行して、関係者コミュニケーションの管理方法を計画します。次に、その計画を実行し、プロジェクト全体を通して関係者に情報を伝えるようにします。
タイムラインが厳しくて急いでいる場合でも、すぐに実装できる非常に基本的な関係者プロジェクト コミュニケーション計画をまとめます。これを完全に省略しないでください。省略すると、後で問題が生じるリスクが高まります。
強固な関係者コミュニケーションのメリット
このプレイを実行することで、誤解を防ぎ、コラボレーションを促進し、全員が共通の目標に集中できるようになり、これらすべてがプロジェクトの効率的な完了と成功につながります。
調査によると、次のようなメリットがあります。
- プロジェクトの開始時に、明らかな承認者だけでなく「関係者の状況」を体系的にマッピングすることで、盲点を減らし、隠れたインフルエンサーを表面化することができます。(ソース)
- 関係者コミュニケーションを事前に計画することで (誰が、何を、いつ、どのチャンネルを通じて知る必要があるか)、変更プロセスの回復力を高めることができます。変更時に行う体系的かつタイムリーなコミュニケーション ルーチンを確立することで、関係者の参加と、より協力的なプロジェクト文化が促進されます。(ソース)
- プロジェクトがより持続可能で相互に有益な成果に貢献するためには、関係者コミュニケーションを「関係者の管理」として捉えるように転換する必要があります (プッシュする必要がある最新情報だけでなく、関係者が受け取る価値に焦点を当てます)。(ソース)
- 明確で予測可能な関係者に対する更新リズムを確立することで、共通の目標、信頼、良好な情報フローを特徴とする前向きな「プロジェクト環境」を作り出すことができます。こうした環境は、予算と期限を守り、目標に沿ったプロジェクトの成功率を高めることに関係しています。(ソース)
1. プレイの準備をする
想定所要時間: 1 分

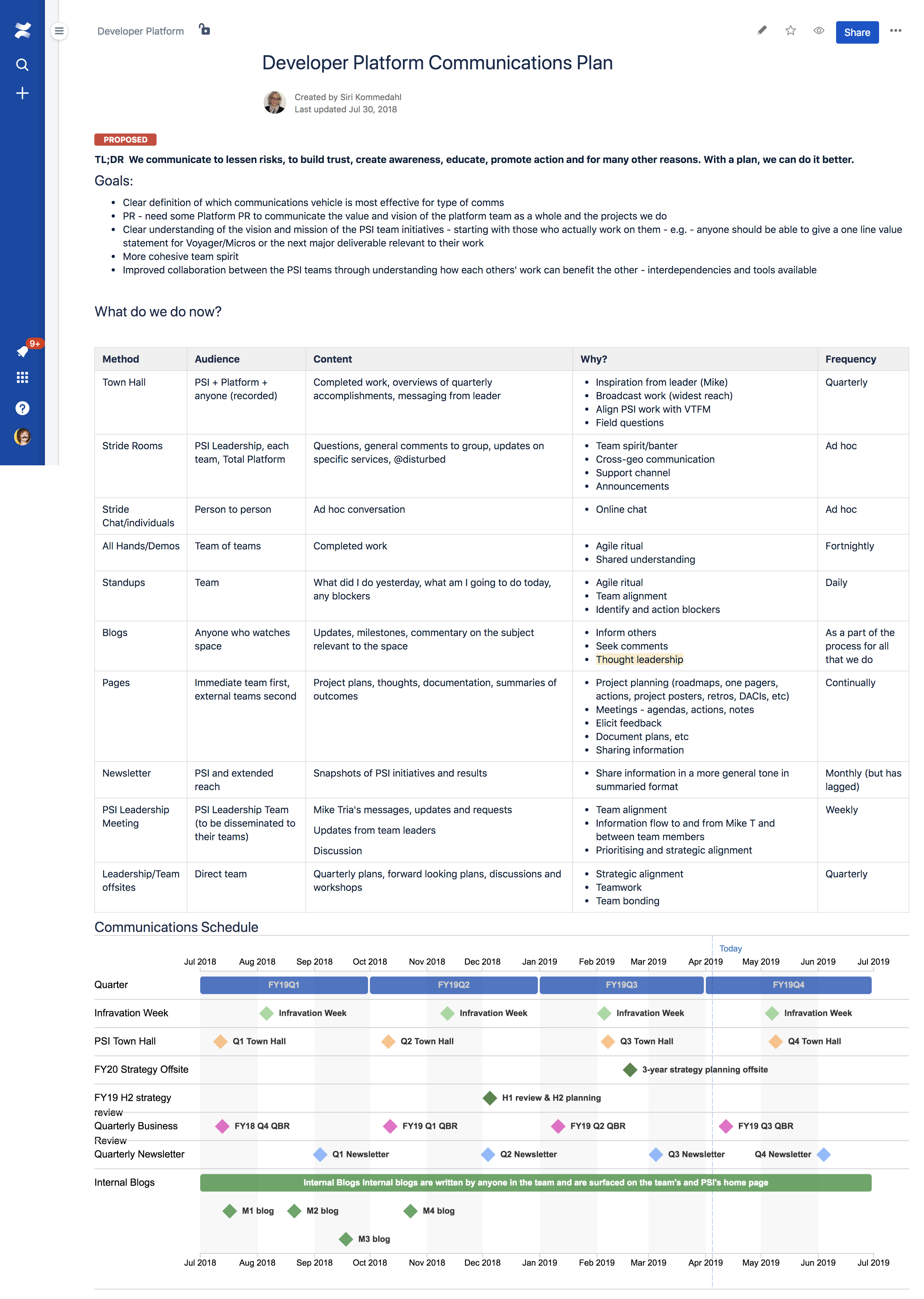

開始するには、この Confluence テンプレートのコピーを作成するか、ホワイトボードまたは共同ドキュメントで表を作成します。
表の上部に、プロジェクトまたはイニシアチブの名前と、この関係者コミュニケーション計画の目標を記述します。この計画の目的は何ですか? 次に例を示します。
- 関係者との信頼を構築する
- 二度手間や依存関係のボトルネックに起因するリスクを削減する
- 自分たちの作業内容や下流での作業に加わり得る影響について下流チームに情報を提供する
2. さまざまなタイプの関係者を特定する
想定所要時間: 5 分
関係者には以下が含まれます。
a) 投稿者: 費やす時間、意思決定、または専門知識が作業の実行に不可欠である人またはチーム (例: コア プロジェクト チームのメンバー)。
b) 受益者: デリバリーに対して直接の責任を負わないものの、作業によってメリットを得たり、影響を受けたりするため、何が起きているかを知る必要がある人またはチーム。ただし、デリバリーに対して直接の責任を負うことはありません (例: 部門横断型のパートナー、リーダー、エグゼクティブ スポンサー、隣接するチームや下流のチーム)。
次の質問に答えて、各タイプの関係者のリストを作成してください。これは、個別またはグループで、非同期またはリアルタイムで実行できます。個別に実行する場合は、リストをプロジェクト チームと共有して改良し、合意を得てください。
- このプロジェクトに日常的に関わるのは誰か?→ 投稿者
- このプロジェクトを成功させるのに不可欠な人は誰か?→ 投稿者
- プロジェクトを進めるには誰の意見が必要か?→ 投稿者または受益者
- この作業をブロックしている問題を解消したり、作業を加速させたりできるのは誰か?→ 受益者
- このプロジェクトまたはその重要な部分を承認するのは誰か?→ 受益者
- 投稿者以外に、プロジェクトの成功によって影響を受けるのは誰か?→ 受益者
私たちが行っていることを必要としているのに、それに気付いてすらいない可能性があるのは誰か?→ 受益者
手順 1 で作成した表にこれらの人を追加します。
コミュニケーション計画の目標:
- リスクの軽減
- 信頼の構築
- 認知度の向上
- 教育
- 行動の促進
ヒント: ネットワークを綿密に計画し、AI を使用してギャップを埋めます
「チームのネットワーク」プレイを使用して、関係者のネットワークを特定します。プロジェクト計画の下書きを Rovo などの AI ツールと共有して、不足している可能性のある人材を推奨してもらうこともできます。
3. 関係者プロジェクト コミュニケーション表に記入する
想定所要時間: 15 分
さまざまな関係者に、さまざまな情報を、さまざまなタイミングと方法で伝える必要があります。
投稿者は、より頻繁なアップデートと次のような情報を必要とします。
- 詳細なタスク、課題、バックログ
- 作業項目レベルでのステータス (ボード上を移動するチケットなど)
- 細かい決定事項とトレードオフのすべて
作業中のメモや下書き (整理されていないものや進行中のものも含む)
受益者は、低頻度のアップデートと次のような情報を必要とする可能性があります。
次の事項に関する明確かつ高レベルな信頼できる情報源:
- このプロジェクトの概要、関与しているメンバー、その重要性
- ゴール、スコープ、主要なマイルストーン
- 現在のステータスと、それらに影響する最近の変更/決定事項
- 詳細な作業への関連性の高いリンク (状況を把握するためにすべてのタスクを精査する必要がないようにするため)
いつ、どのように関与すべきかに関するガイダンス (最新情報を入手するだけでよいのか、相談を受ける必要があるのかなど)
この内訳をガイドとして利用して、各関係者に最適なチャンネル、必要な情報のタイプ、その情報が必要な頻度、関連するメモやアーティファクトへのリンクを考慮しながら、手順 1 で作成した表に記入します。
全員でコミュニケーション計画全体の責任者を決めるか、個別のコミュニケーションの責任者を割り当てます。
ヒント: 必要に応じて規模を縮小できますが、省略はしないでください
時間は最も重要であり、チームが迅速に行動しているときは、コミュニケーションが犠牲になることがよくあります。こうしたコミュニケーション不足によって下流で問題が生じる可能性があります。急いでいる場合は、すぐに実行できる非常に基本的な関係者プロジェクト コミュニケーション計画をまとめます。これを完全に省略しないでください。
4. プロジェクトとコミュニケーション チャンネルに関係者を追加する
想定所要時間: 2 分
次に、Atlassian Home や Jira など、お好みのツールでプロジェクトに投稿者と受益者を追加します (こうしたユーザーの名称は、プロジェクト管理ツールによって異なります。たとえば、アトラシアンでは、受益関係者は「フォロワー」または「ウォッチャー」と呼ばれます)。
次に、日常的なコミュニケーション用に同じメンバーで Slack または Teams チャンネルを作成します。可能であれば、プロジェクト管理システムとコミュニケーション ツール (Jira や Slack など) を統合して、プロジェクト管理システムで行われた更新がコミュニケーション チャンネルに自動的に投稿されるようにします。
ヒント: 早い段階から頻繁にコミュニケーションを取り、価値を重視します
関係者に求めること、意見を求めるタイムライン、関与に関するその他の考慮事項について、積極的に関係者に通知します。常に、関係者にとってのメリットに焦点を当てたコミュニケーションを行います。その作業が関係者にとってなぜ重要なのか、共通の優先事項に影響を与えるためにチームが何を行っているかを明確にします。
5. コミュニケーションを開始し、期待値を設定する
想定所要時間: 2 分
コミュニケーション チャンネルにメッセージを投稿して、イニシアチブを開始し、全員が自己紹介し、期待値を設定します。以下について概要を説明します。
- どんなプロジェクトか
- 個別のプロジェクトの目標と、それらを積み上げた先にある広範な目標
どのようなコミュニケーションを期待できるか、いつ、どのように関係者に関与してもらいたいか
関係者と話し合って、優先事項をより深く理解することもできます。そうすることで、チームはコミュニケーション計画を調整し、さらに多くの価値を提供することができます。
プロジェクトを開始する Slack メッセージの例:
チームの皆様、
新しいプロジェクト インバウンド マーケティング キャンペーンを始めるために、このチャンネルを開設しました
インバウンド マーケティングからのリードを増やすための OKR の一環として、このキャンペーンの目標は、「チームワーク レポート」をダウンロードした人を変換し、製品にサインアップしてもらうことです。
3 月 30 日までに 100 件のデモ登録を獲得することを目指しています。ページをチェックして、プロジェクトとコミュニケーション計画の詳細をご覧ください。ここではグループ向けに週次アップデートを投稿し、日々の投稿者は Jira と Confluence を通じてコラボレーションします。
フォローアップ
週次アップデートの投稿
プロジェクトのステータスを最新の状態に保ち、関連する最新情報を関係者に積極的に提供するように尽力します。特に誰かにとって重要な最新情報がある場合は、タグを付けて目立つようにします。
その他のご質問がある場合は、
他の Atlassian Team Playbook のユーザーと会話を開始したり、サポートを受けたり、フィードバックを提供したりできます。
他のプレイも参照してください
ミーティング
週次チーム アップデート
別のミーティングを予定せずに、進捗を共有できます。
ミーティング
ページ主導のミーティング
より有意義なミーティングにするには、まず目的、期待される結果、主要な論点の概要を 1 ページにまとめます。
コミュニケーション
ユーザー マニュアル
チームメイトがあなたと働く最善の方法を理解するのに役立ちます。
デブリーフィング
ふりかえり
安全なスペースを提供し、何が有効で何が有効でなかったかについて話し合います。
